事故經過
事故發生于2024年9月26日,由清水建設、日本國土開發、廣成建設組成的企業聯合體(JV)承接的市政下水道局盾構工程。上午8:45,盾構機前方開始涌入泥水;3分鐘后,地面上方一家運輸公司的事務所開始傾斜。為穩定地下水位,施工方于上午9:36開始從始發井注水。中午左右,隧道頂部被水淹沒。事故發生時,施工單位正在采用土壓平衡盾構法進行砂礫層掘進。

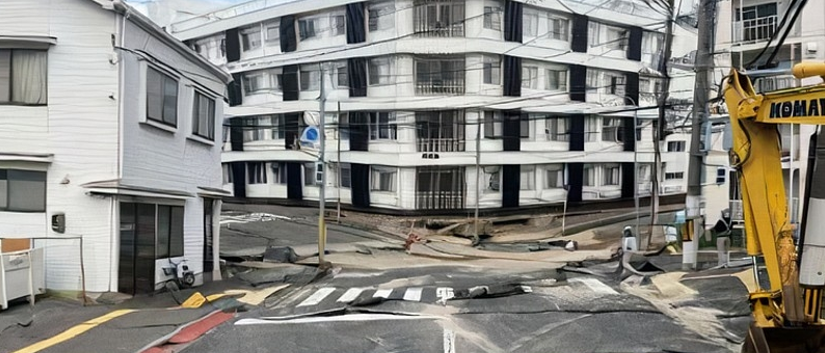

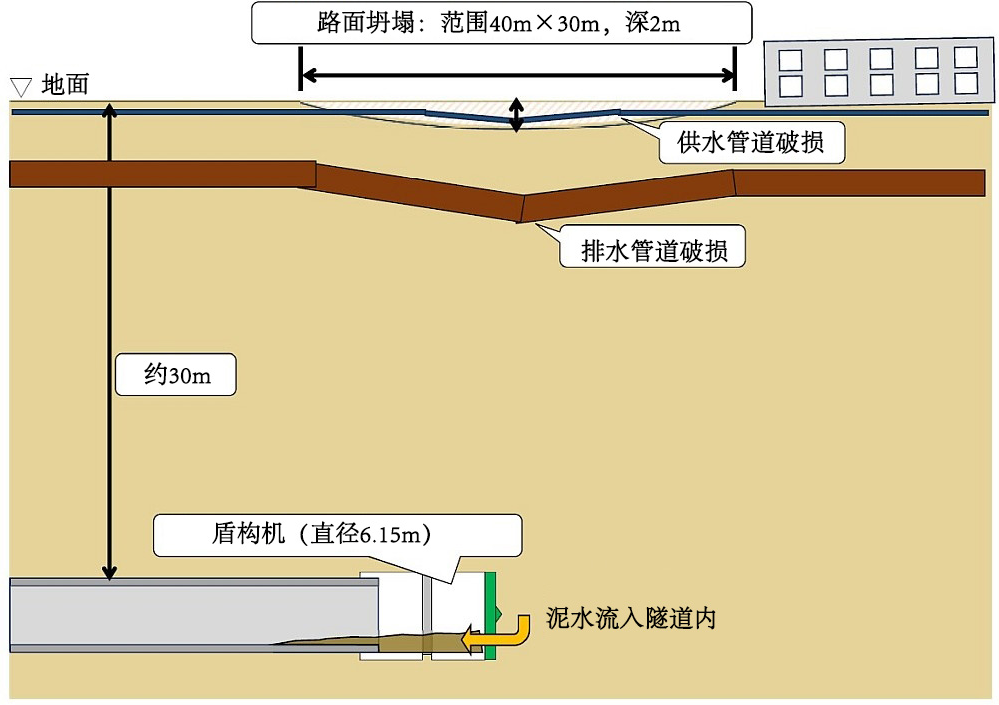

事故導致形成長30m、寬40m、深2m的塌陷區域,造成周邊11棟建筑物發生傾斜。
調查結果
在事故調查委員會首次會議上,企業聯合體公布了施工管理數據、新增的地質調查結果、盾構機的檢查情況等資料。數據顯示,從開始施工到事故發生前,排土量、開挖面土壓力、掘進速度等參數基本保持在控制范圍內,未出現異常值。
異常現象
?開挖面土壓力驟降:施工管理數據顯示,上午8:45:35,開挖面土壓力發生顯著波動,由0.4MPa急劇下降至約0.1MPa。

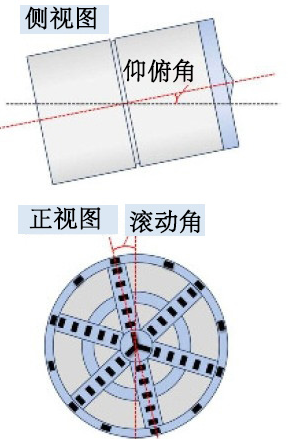

?盾構機姿態異常:與此同時,盾構機俯仰角出現約0.1%的抬升,佐證了盾構機姿態發生變化的推斷。隨后約30秒內,盾構機滾動角和俯仰角在上午8:46:30和8:47:10兩次急劇增大,表明盾構機姿態出現異常扭轉和抬頭現象。?電力中斷:第2次數值急劇上升后立即發生電力中斷。
?異常涌水:現場作業人員報告,異常涌水源于盾構機內部下方,向上涌入開挖面。監控?cái)z像頭顯示,滲漏水是從管片拼裝機附近流入的。在過去的盾構工程中從未經歷過類似的異常涌水問題。
后續行動
?地質調查:事故發生后進行的地質調查初步結果顯示,與事前調查相比,未發現明顯不同的地層,排除了地層突變導致事故的可能性。在盾構機附近,發現了火山灰土層的沉降。
?盾構機檢查:盾構機的組裝檢查和定期檢查情況也進行了復查,確認檢查項目滿足要求。
?止水和排淤:相關部門計劃采取止水措施,并排出隧道內積聚的水和砂土,以便直接確定損壞部位和涌水來源。
建筑拆除與排水管道修復收尾

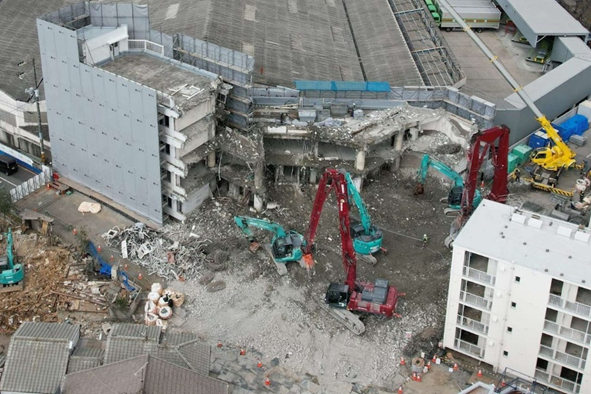

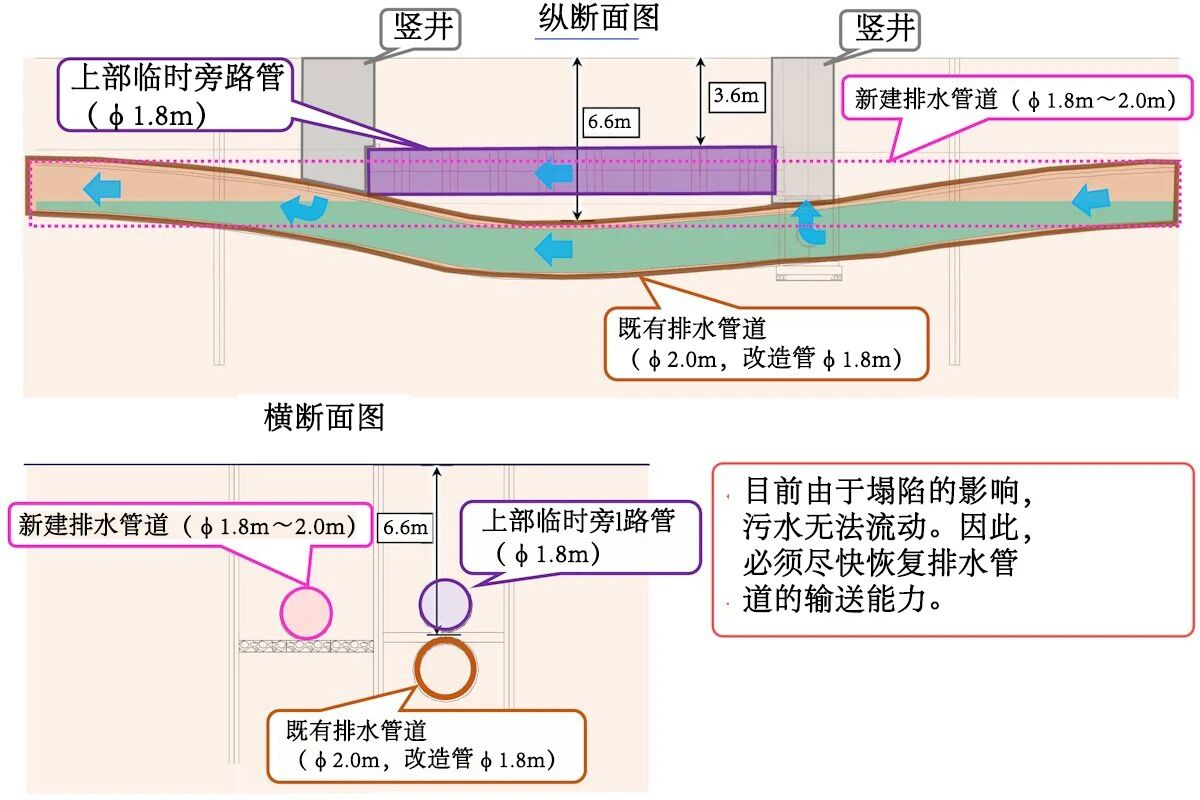

事故發生后,為阻止土砂持續涌入隧道,施工方采取緊急措施,從始發井進行注水作業,填注隧道內部及盾構機,確保與地下水位平衡,目前關鍵設備仍處于淹沒狀態。周邊傾斜的辦公樓、住宅等11棟危險建筑已于2025年7月前全部拆除。排水管道系統恢復已進入尾聲,下沉的雨水管上部設置了臨時旁路管,后續將敷設繞開塌陷區的新建管道,整個工程預計2025年10月完工。此外,防止地基沉降的高壓噴射攪拌地基加固施工也已完畢。

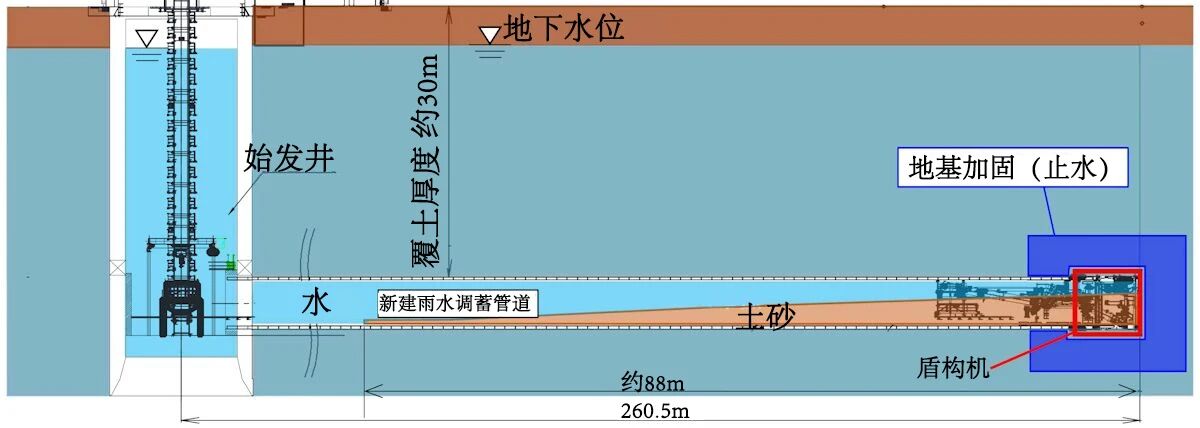

水沒盾構機的調查計劃

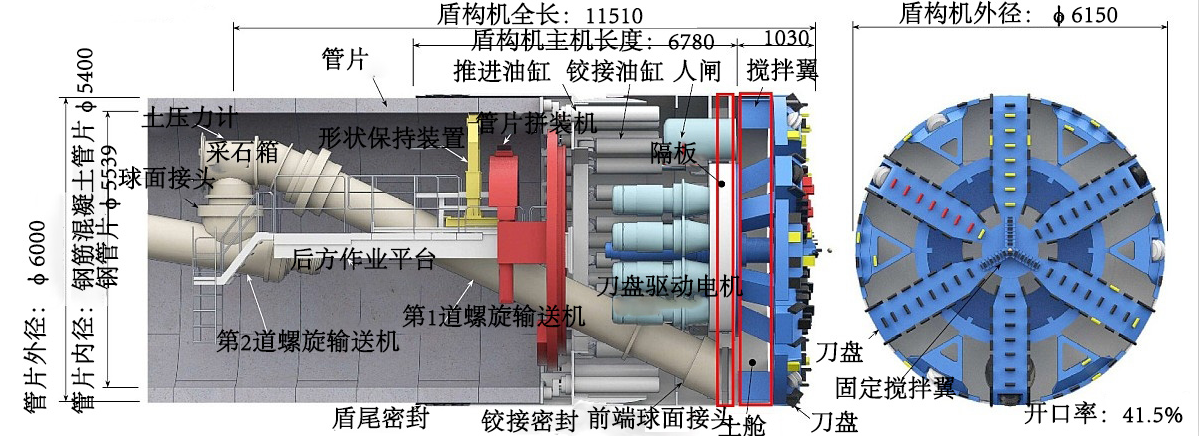

事故主因指向施工中的直徑6.15m土壓盾構機——2024年9月26日,盾構機內地下水與土砂突然流入隧道,直接引發上方地面塌陷。要查明事故細節,必須進入盾構機內部,但盾構機至今仍處于水沒狀態。為此,施工方計劃今年10月啟動凍結止水,在盾構機周邊埋設凍結管,形成凍土帷幕以阻隔地下水,隨后抽干洞內積水,展開內部調查。調查重點是土砂流入路徑和盾構機損傷情況等,預計耗時約2年。長期水沒后的盾構機修復方案,將根據調查結果制定。
善后成本
截至2025年,事故已花費約40億日元,被災居民補償約12億日元。未來盾構機調查、修復等還將投入約30億日元。
